Основные этапы строительства многофункционального комплекса «Газпром Центр» представлены в виде панорам со строительной площадки во временном диапазоне.
-

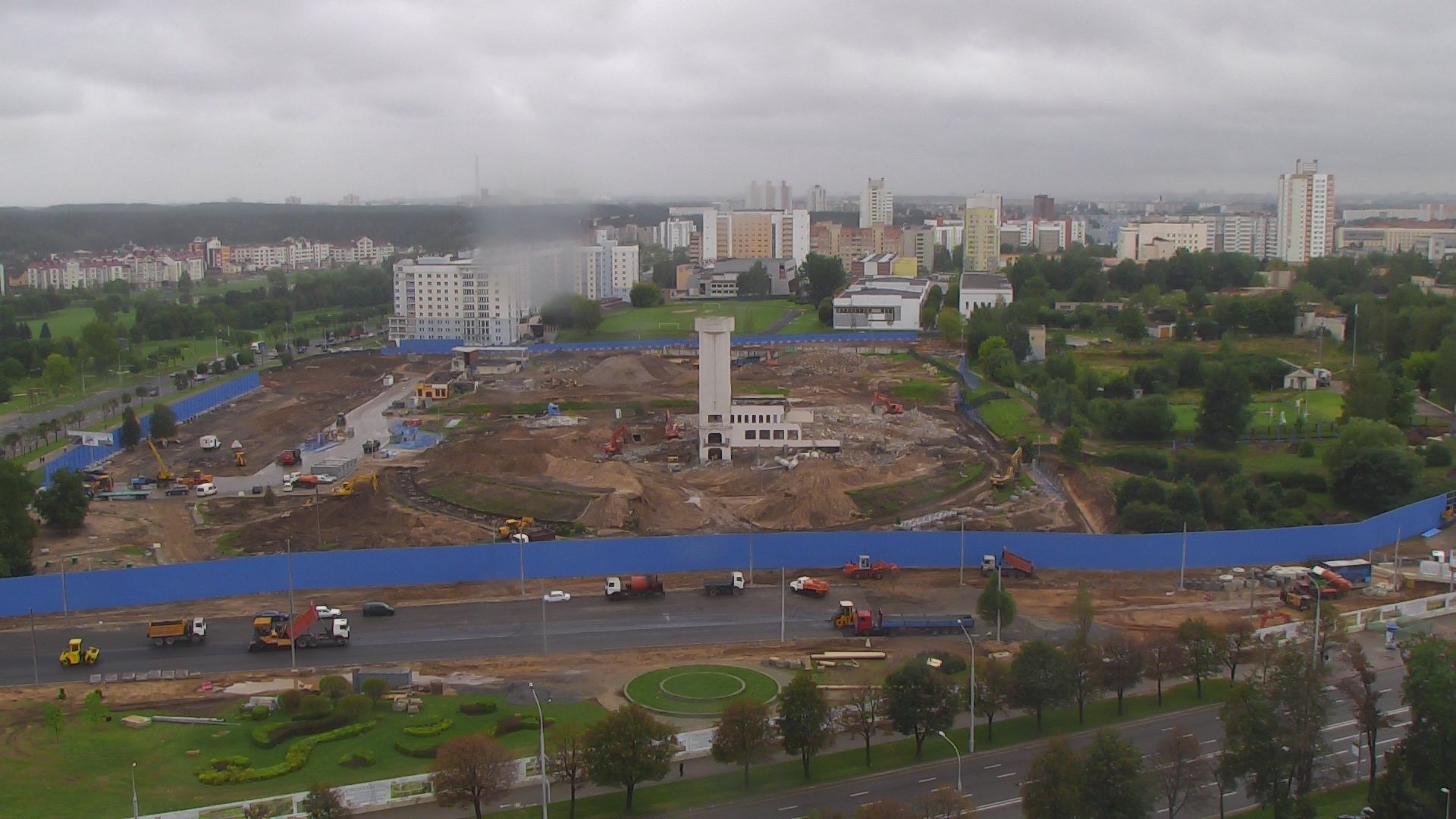

28 Августа 2014
Подготовка территории к застройке
Участок площадью 8,27 га подготавливают к застройке: выполняется демонтаж расположенных на территории зданий и сооружений, наружных инженерных сетей.
-
15 Сентября 2014

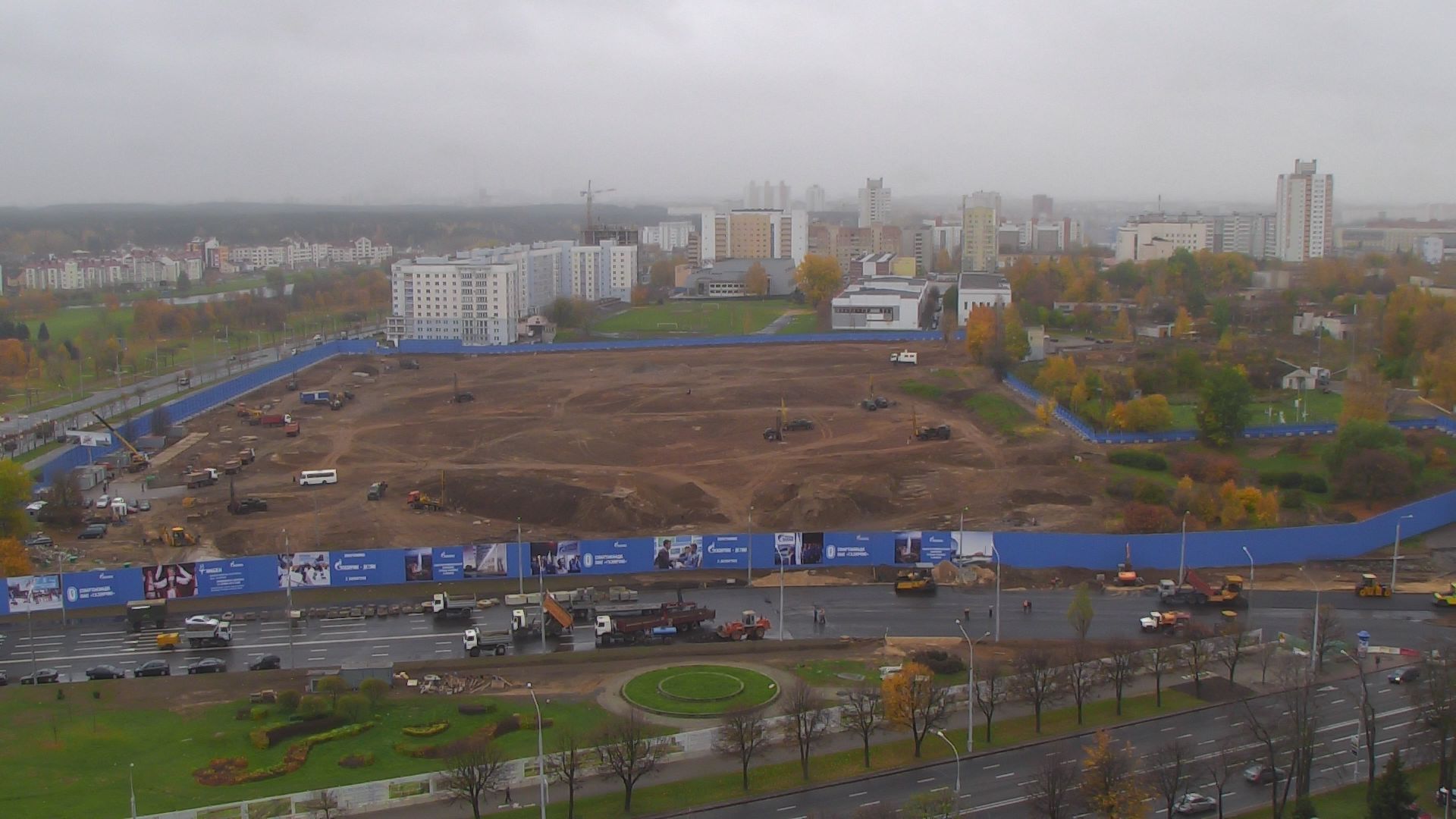

Подготовка территории продолжается

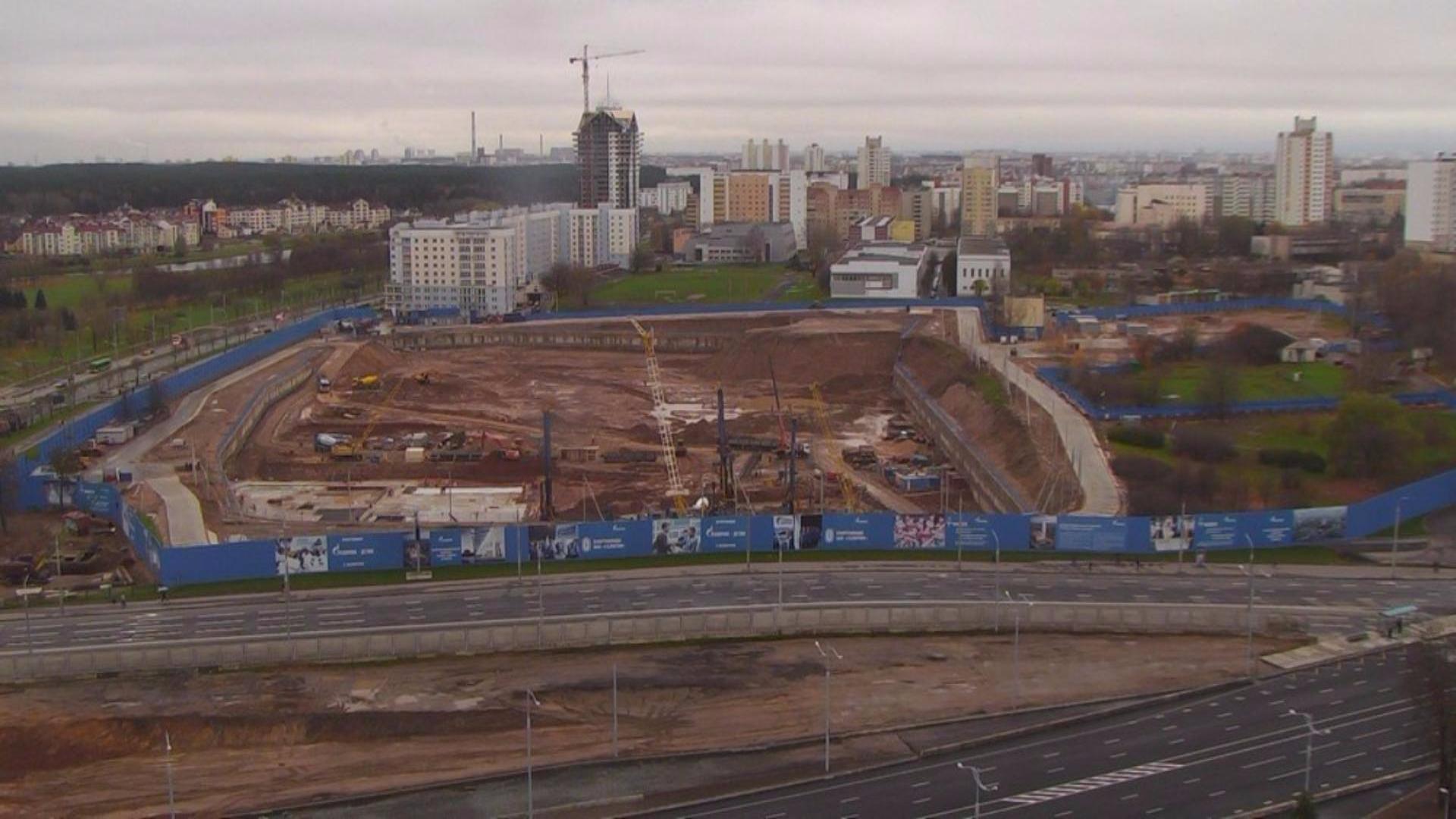

Проводится экскавация грунта на территории строительной площадки. Всего было извлечено 480 тыс. куб. м грунта, что превышает объем извлеченного грунта при строительстве торгового центра «Столица» в Минске.
-
15 Октября 2014
Геолого-инженерные изыскания
Начаты инженерно-геологические изыскания.
-
2 Ноября 2014

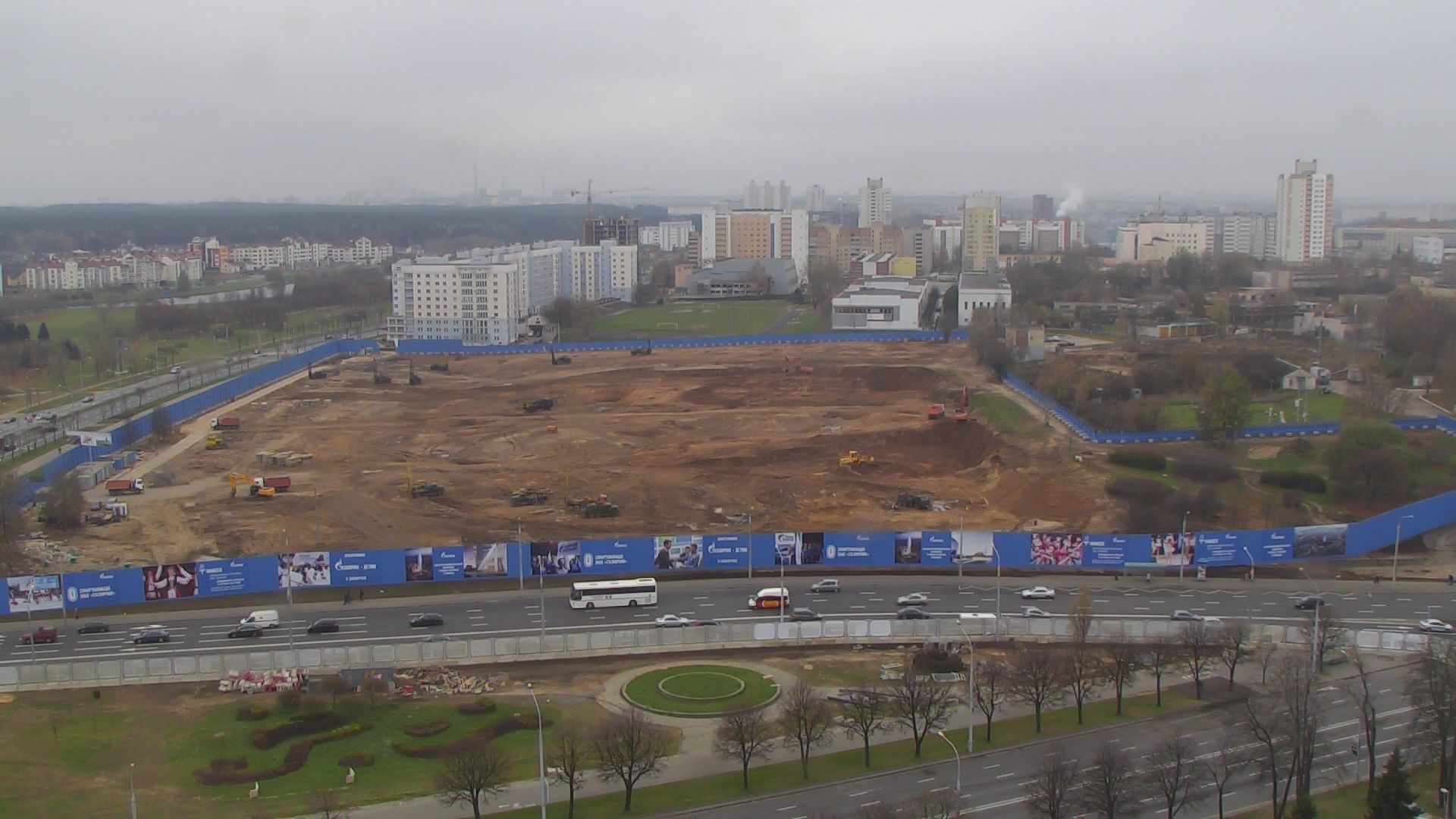

Демонтаж завершен
Территория строительной площадки к застройке подготовлена.
-

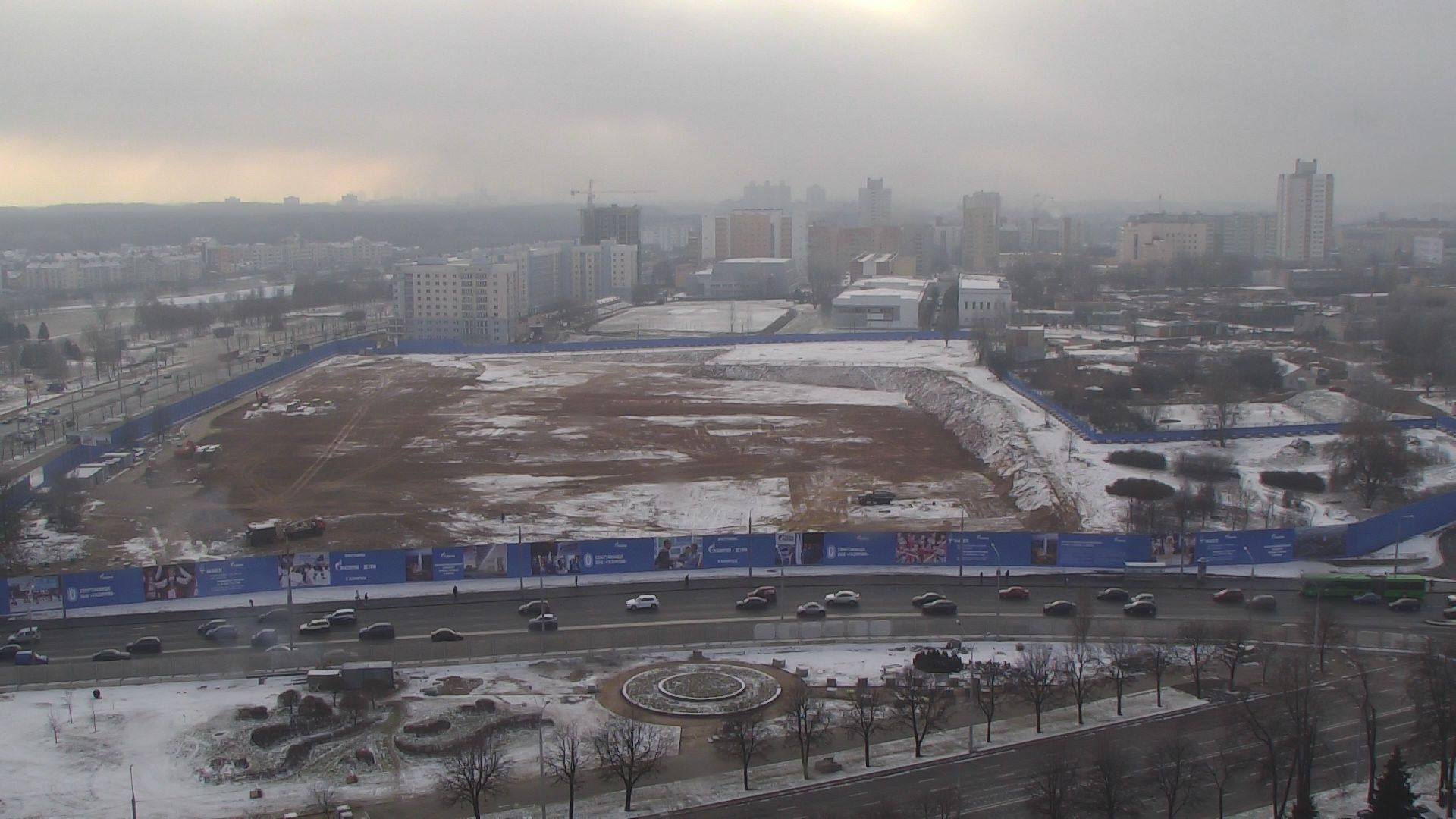

1 Декабря 2014
Начало проектирования строительства
Полностью завершены инженерно-геологические изыскания, территория строительной площадки выравнена.
-

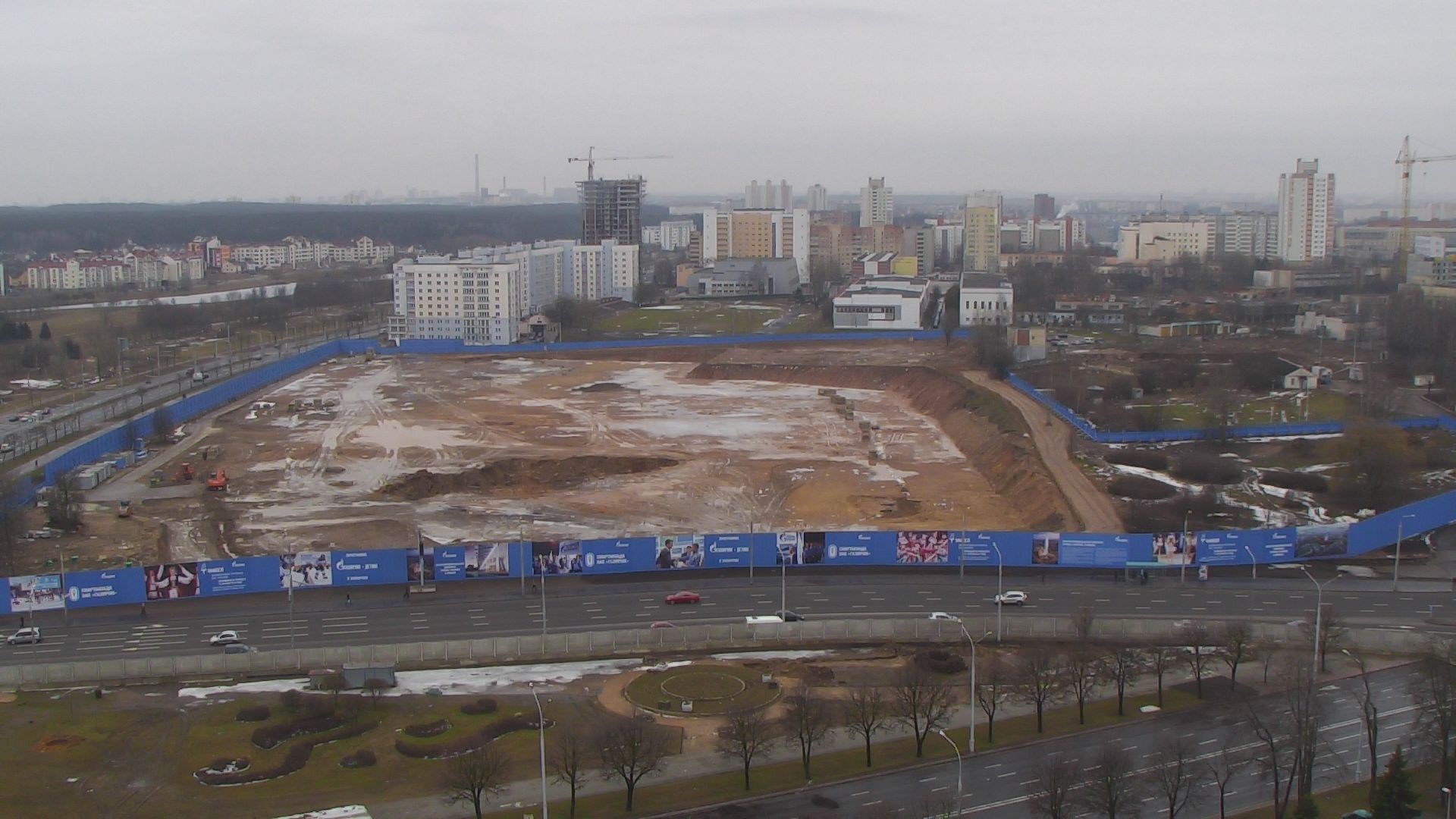

1 Марта 2015
Стадия проектирования строительства А
Устройство временной автомобильной кольцевой дороги. Начало экскавации грунта для устройства котлована. Глубина котлована доходит до 20 м.
-

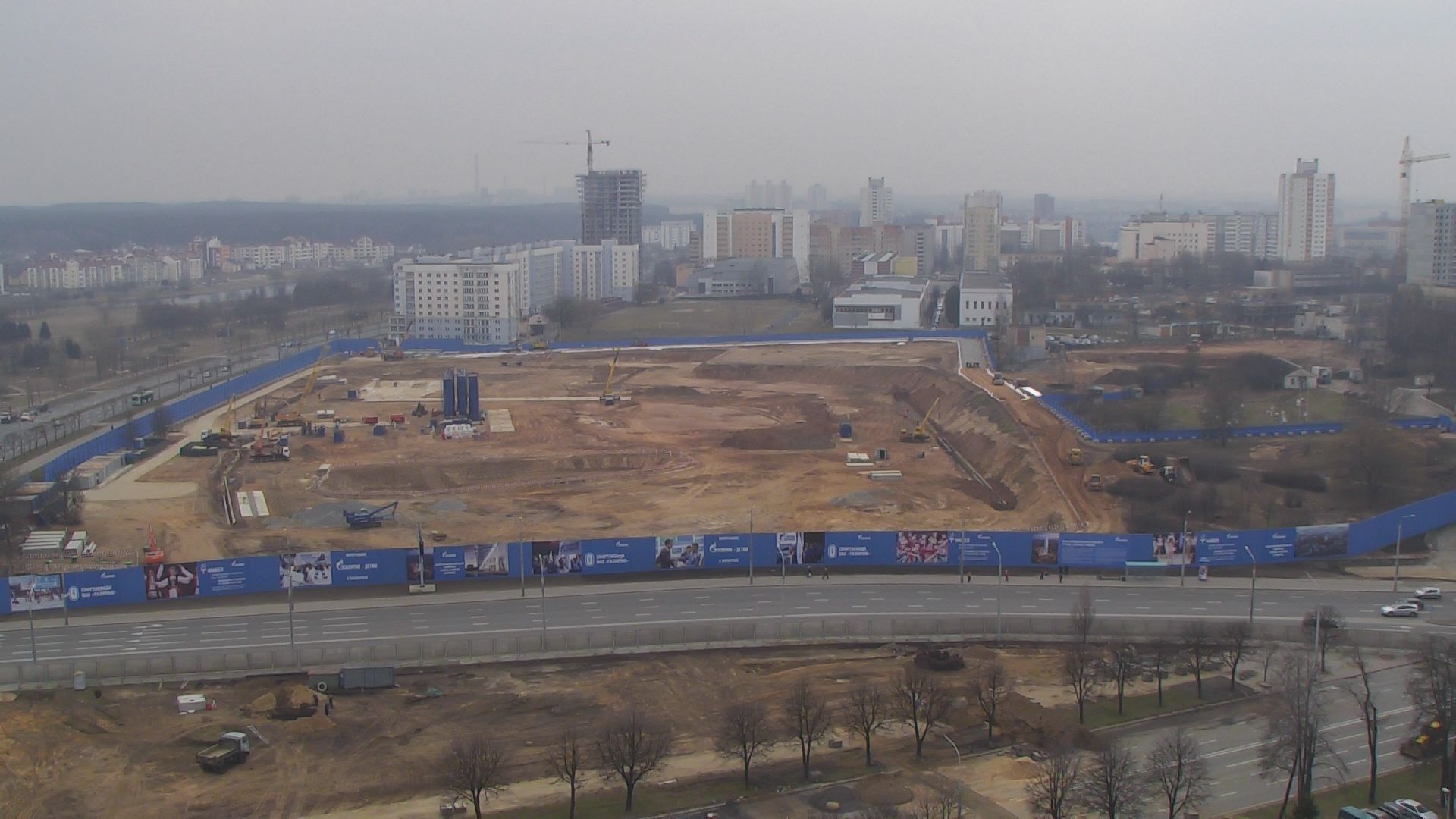

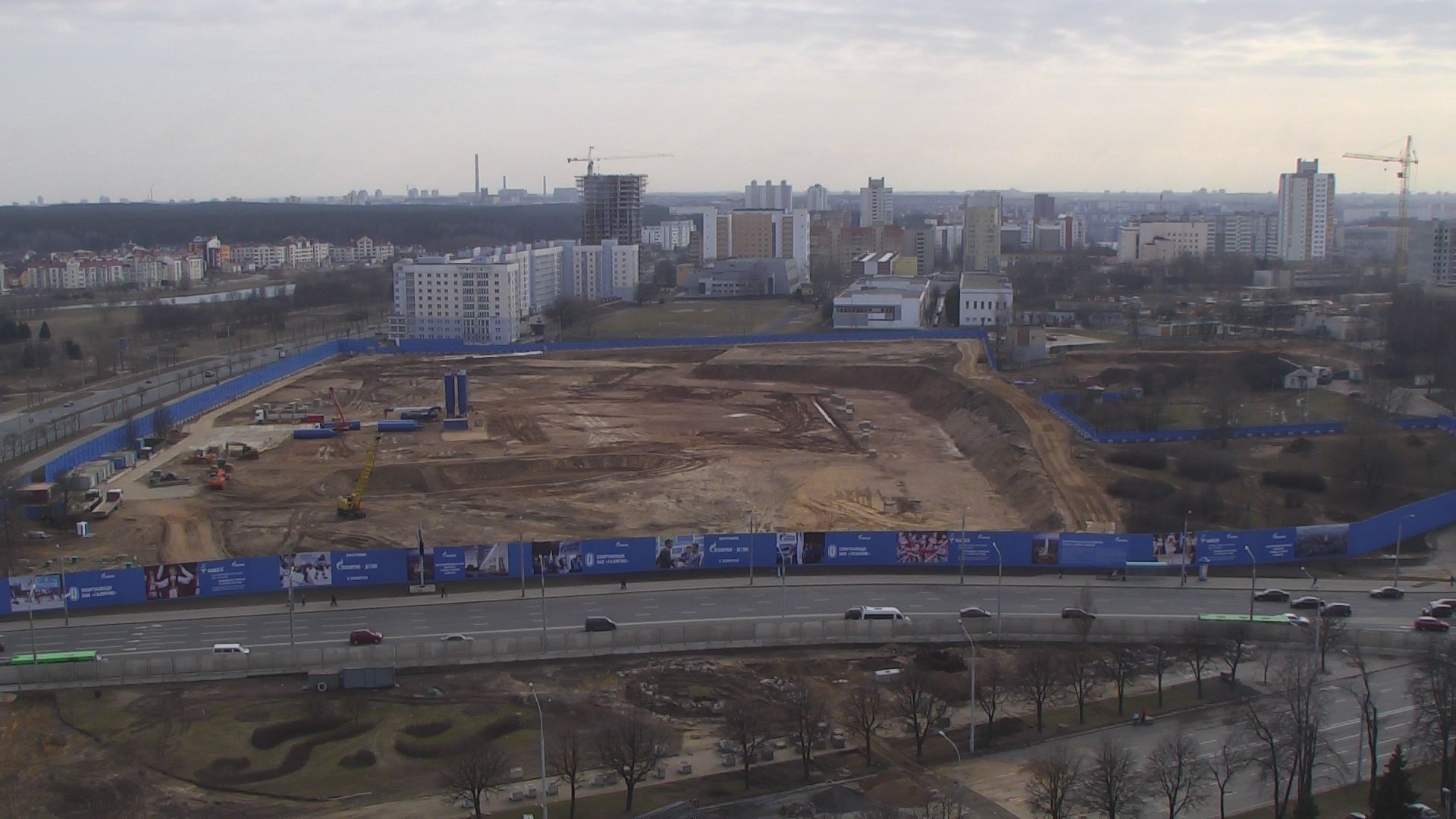

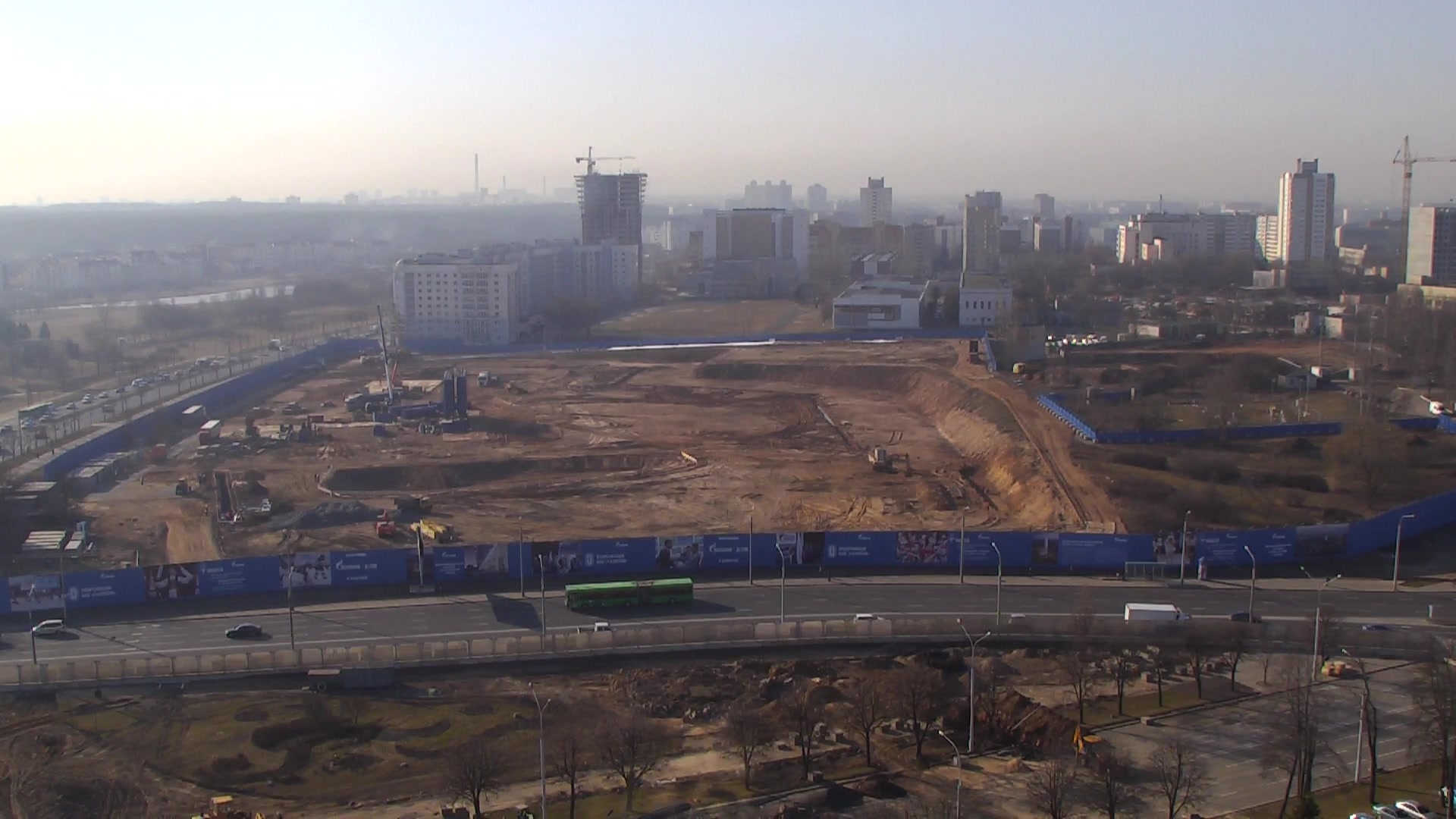

15 Марта 2015
Установка бентонитового завода
Бентонит используется для заполнения траншей и не позволяет обрушиваться стенам. Начало работ по устройству ограждения котлована методом «стена в грунте».
-
19 Марта 2015
«Стена в грунте»
Ведутся работы по устройству форшахты для «стены в грунте».
-
25 Марта 2015
«Стена в грунте»
Устройство форшахт на территории строительства.
-

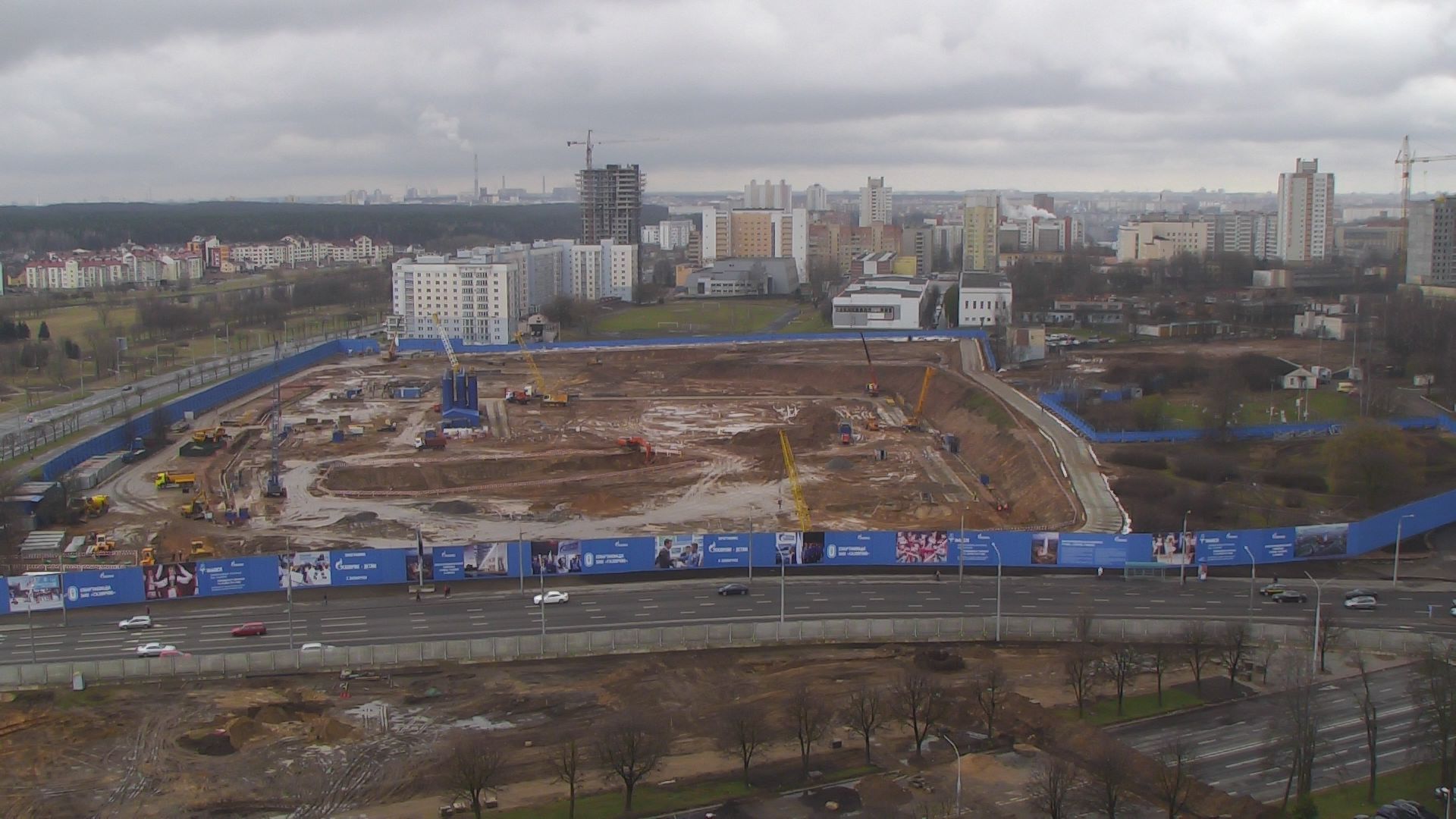

4 Апреля 2015
«Стена в грунте»
Проводятся работы по устройству первой панели «стены в грунте».
-

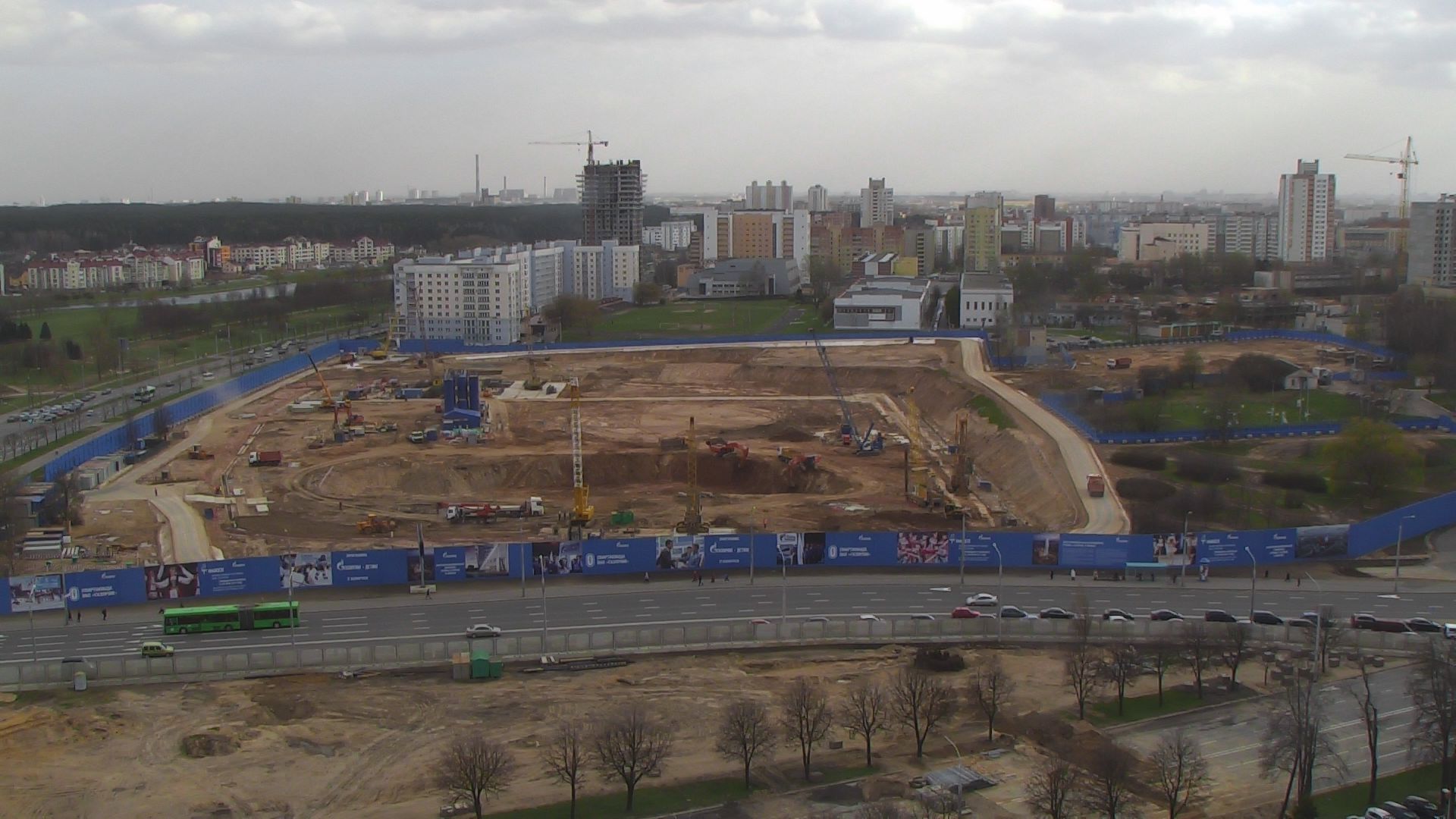

23 Апреля 2015
«Стена в грунте»
Проводятся работы по устройству панелей «стены в грунте».
-

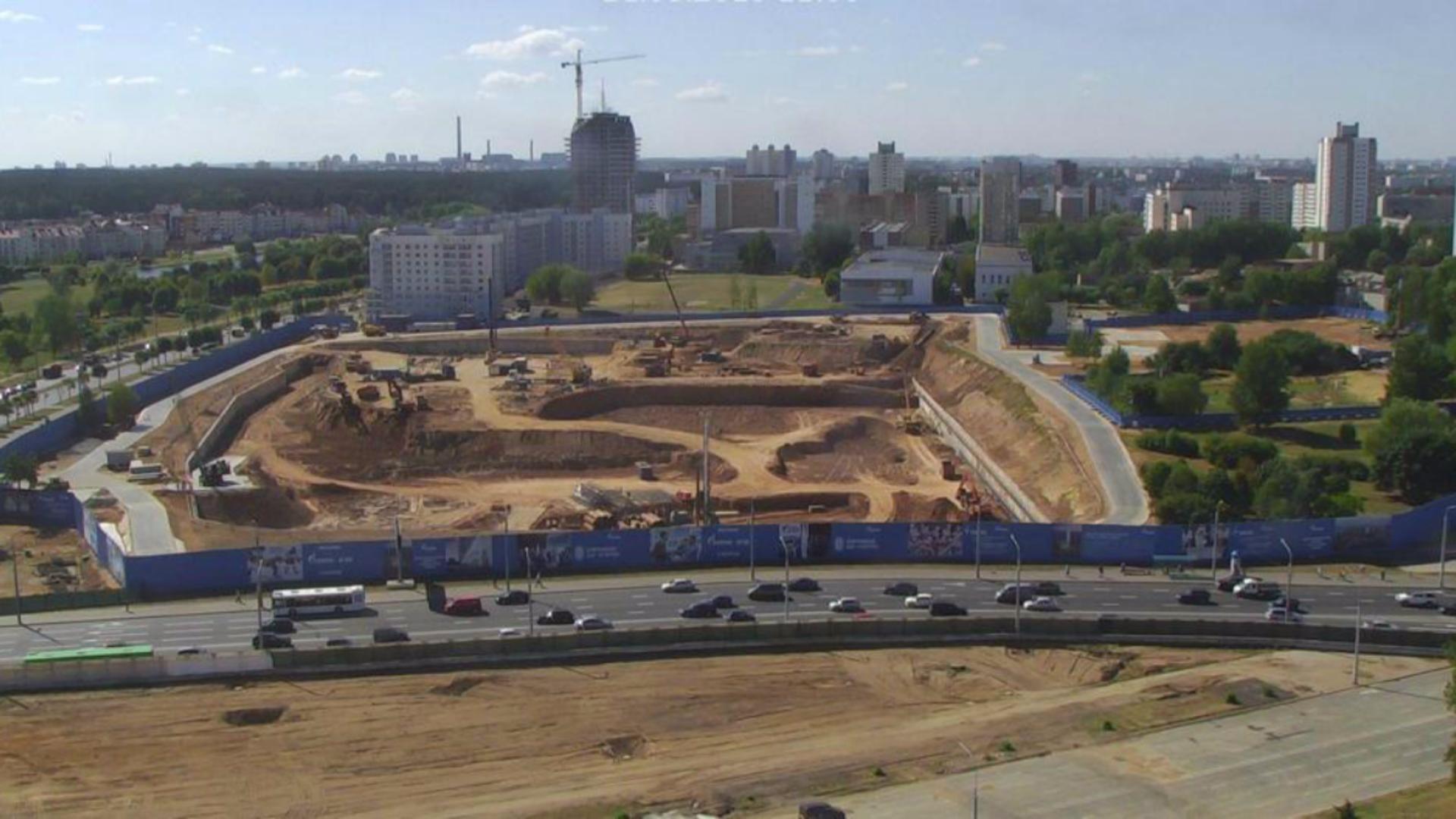

14 Августа 2015
Основной период строительства
Ведутся работы по экскавации грунта, устройству и испытанию опытных свай.
-
18 Октября 2015
Основной период строительства
Ведутся работы по устройству свайного основания высотного здания.
-

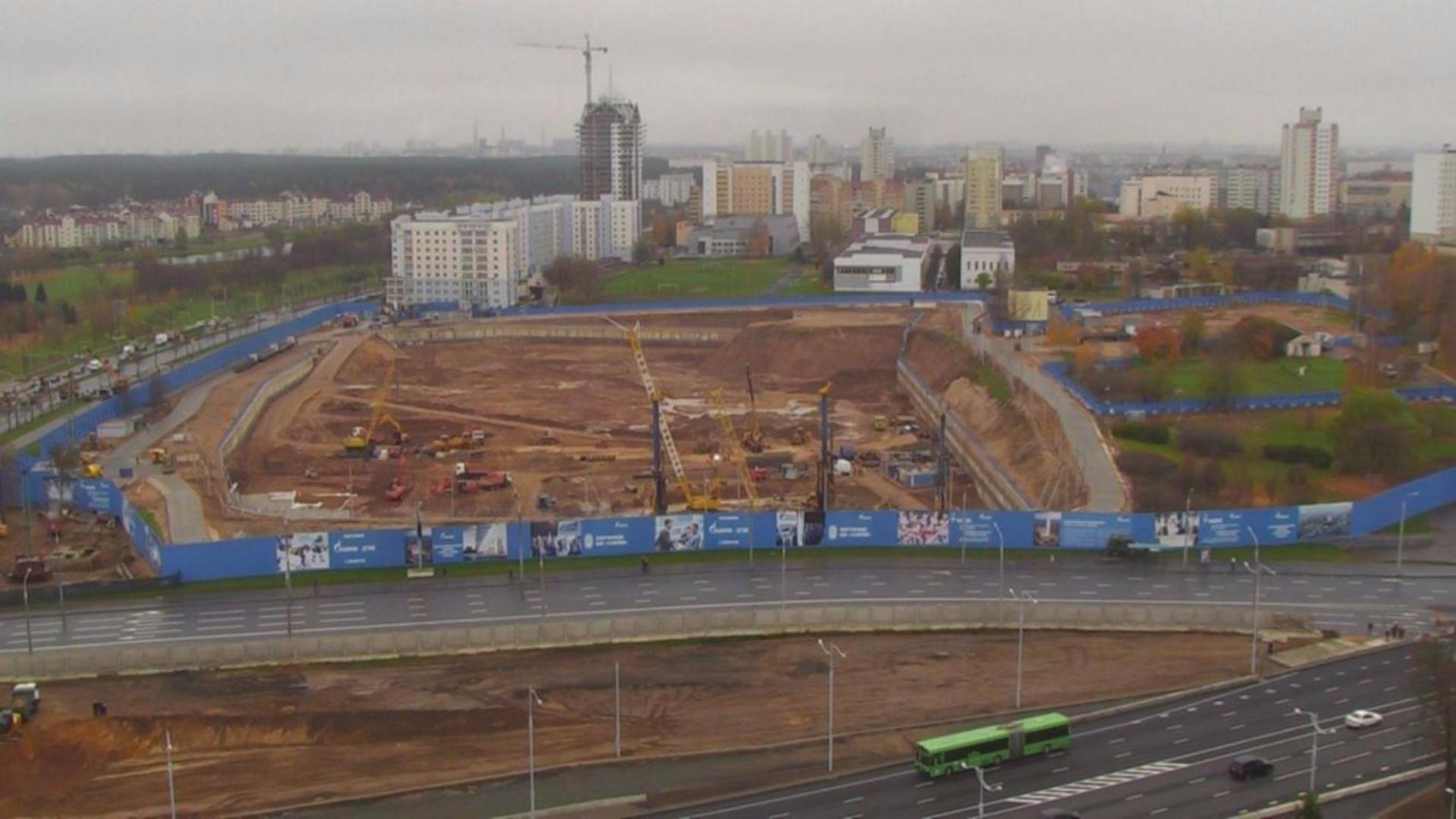

5 Ноября 2015
Основной период строительства

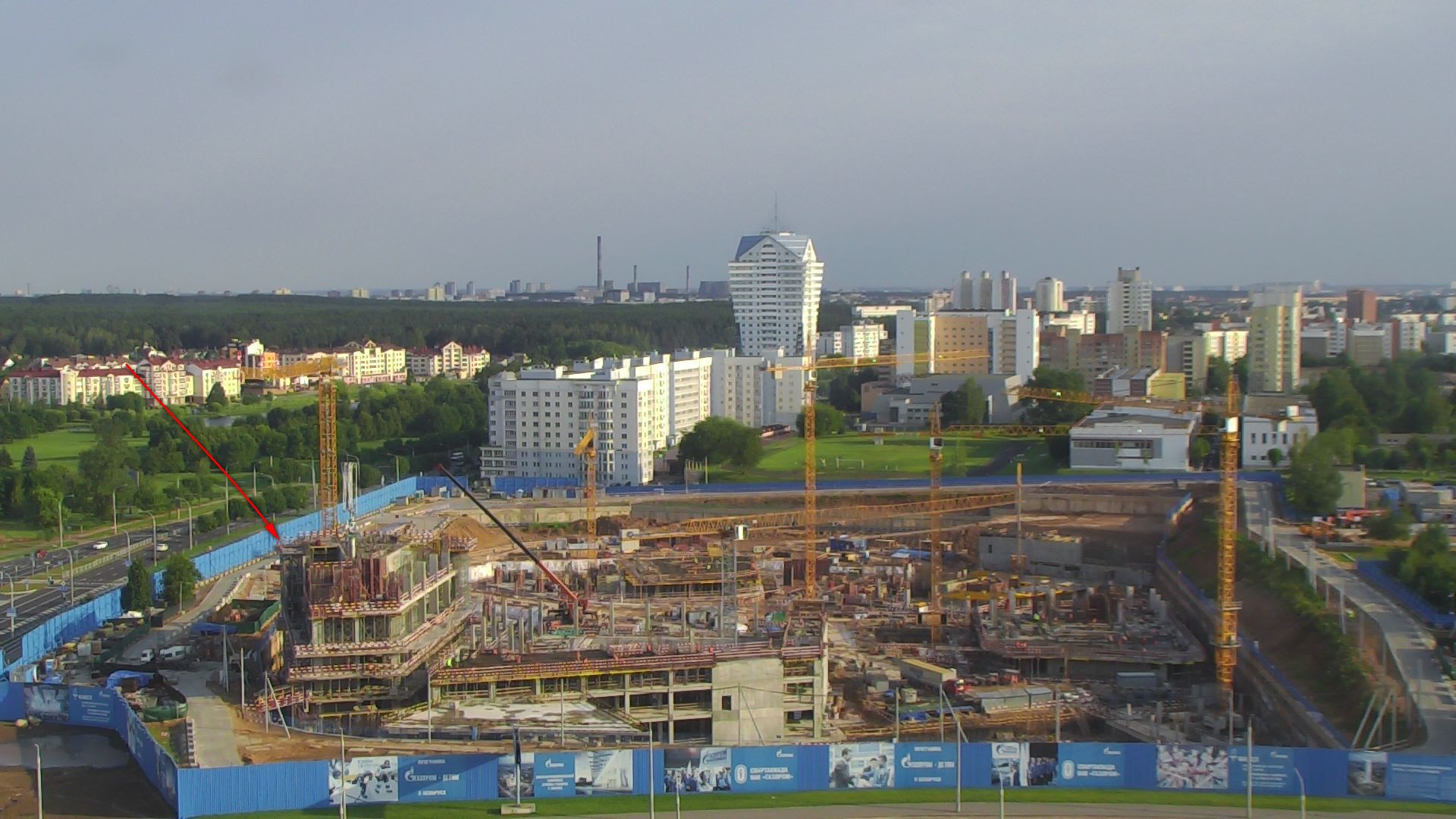

Приступили к строительству гостиницы с конгресс-центром, предварительно уплотнив основание и выполнив бетонную подготовку.
-
9 Ноября 2015
Основной период строительства
Ведутся работы по формированию фундаментной плиты будущего здания гостиницы.
-
29 Декабря 2015
Основной период строительства
Продолжается производство работ по устройству фундаментов и каркаса подземной части гостиницы с конгресс-центром.
-
22 Января 2016
Основной период строительства

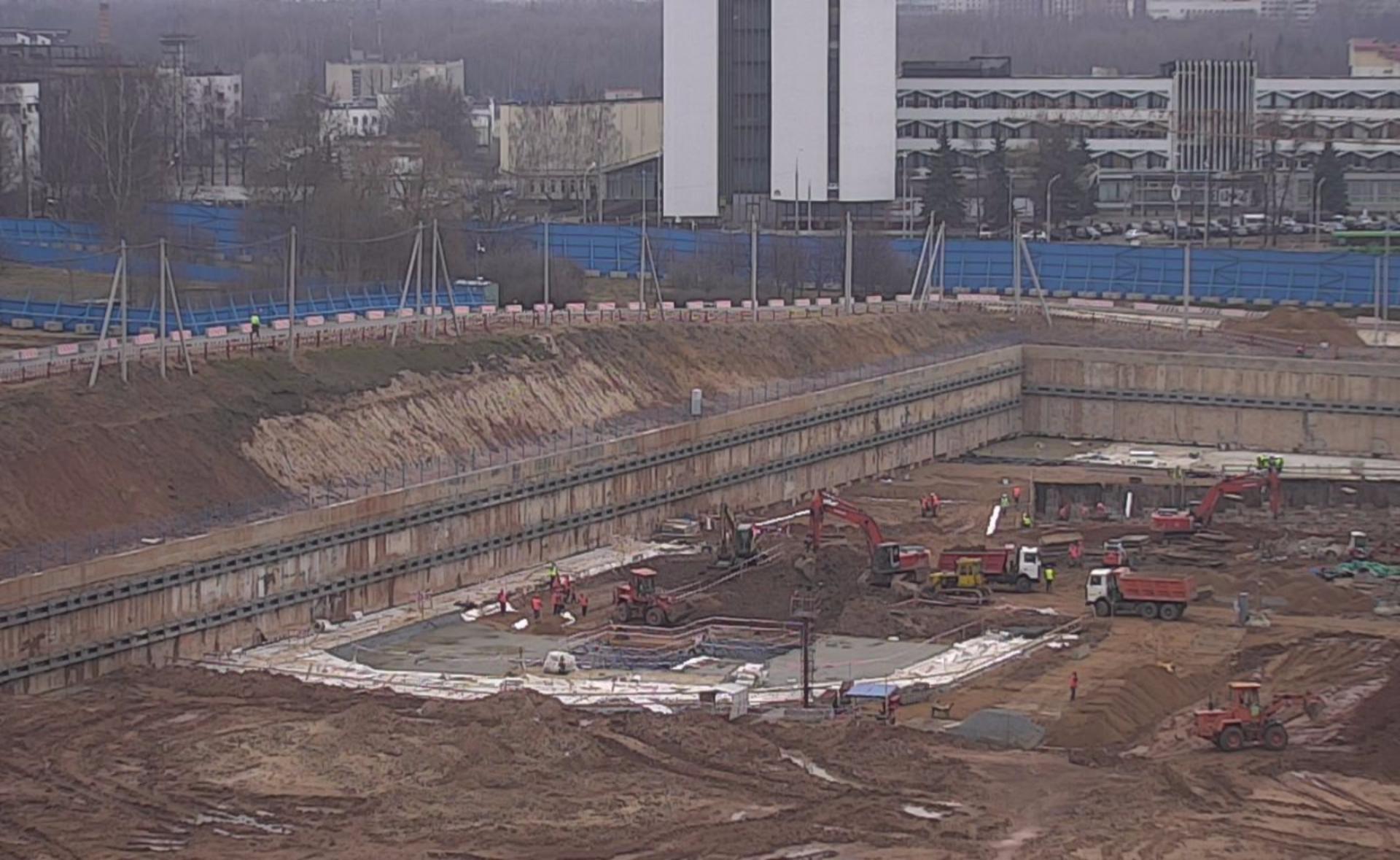

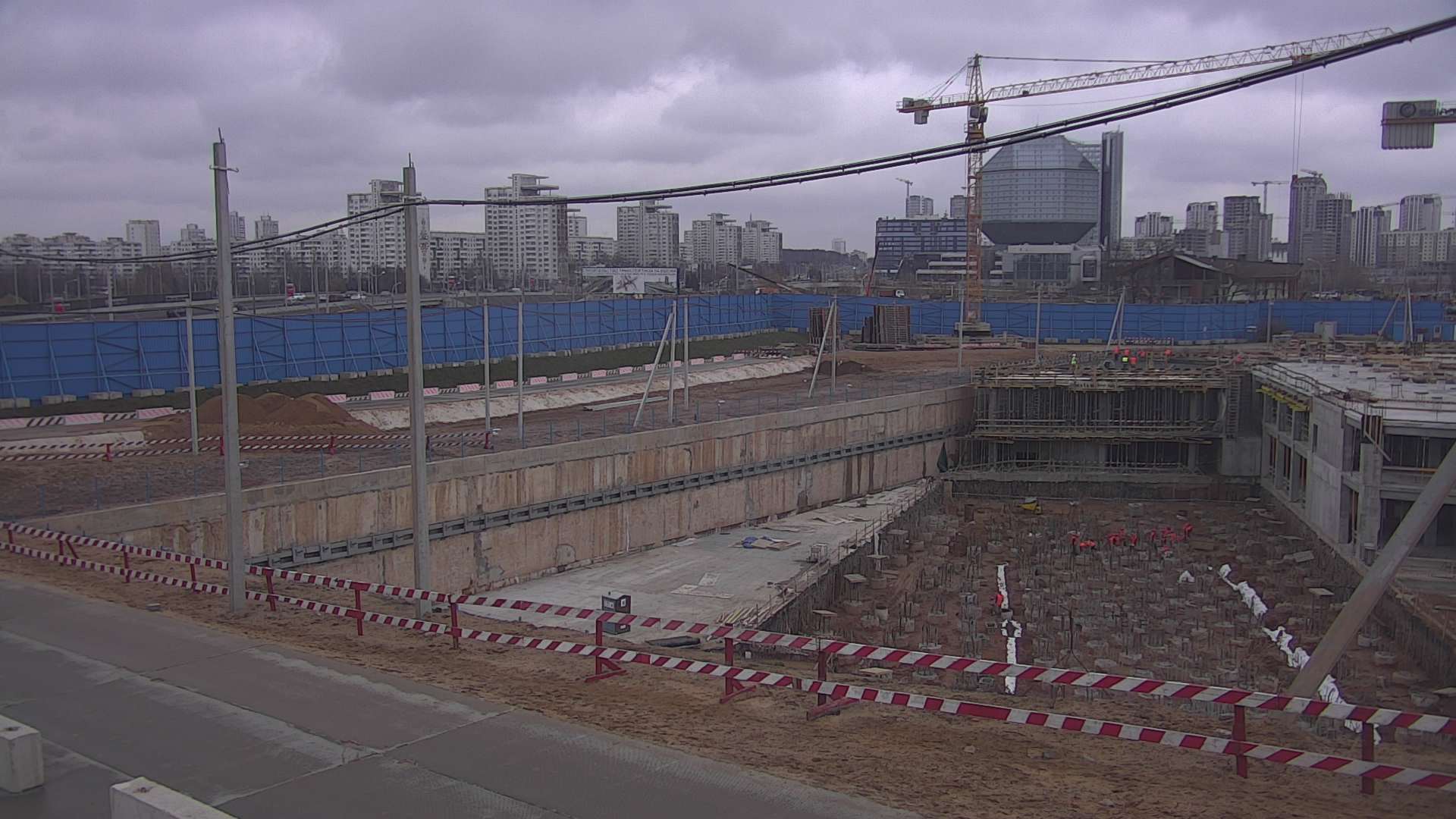

Выполняются работы по срубке оголовков свай и подготовке дна котлована под высотное административное здание.
-
26 Февраля 2016
Основной период строительства

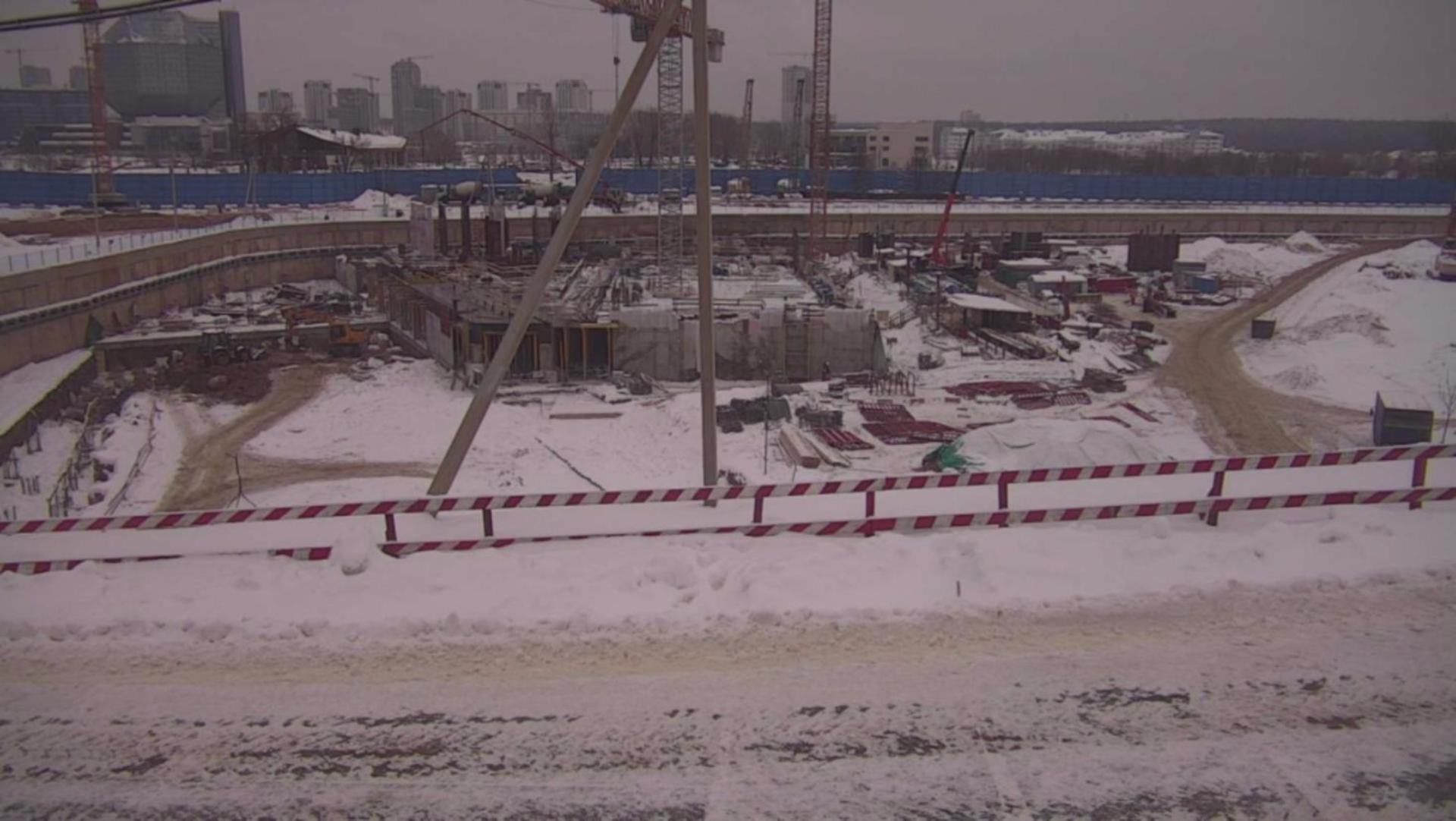

Завершаются работы по устройству свайного основания высотного здания; ведется строительство нулевого цикла гостиницы с конгресс-центром (2 подземных этажа).
-
23 Марта 2016
Основной период строительства
Начаты работы по устройству фундаментной плиты Административного здания №6. Ведутся работы по экскавации грунта для устройства фундаментной плиты административно-бытовой части здания Энергоцентра.
-
28 Марта 2016
Основной период строительства
Завершены работы по устройству свайного основания высотного здания, приступили к устройству подготовки под фундаментную плиту высотного здания. Параллельно выполняются работы по устройству фундаментной плиты стилобатной части высотного здания.
-
3 Мая 2016

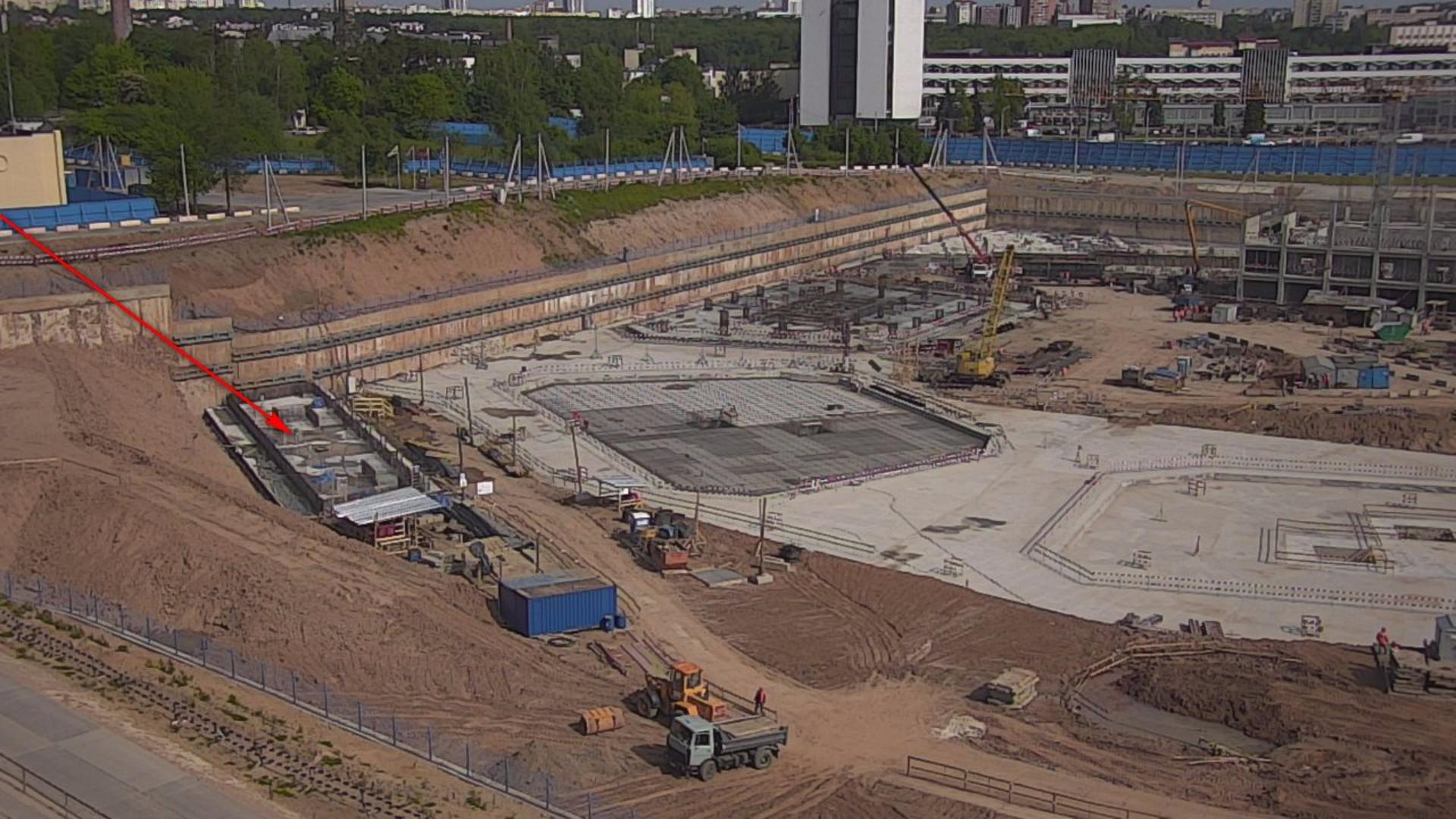

Основной период строительства
Устройство фундаментной плиты Энергоцентра.
3 Мая 2016
Основной период строительства

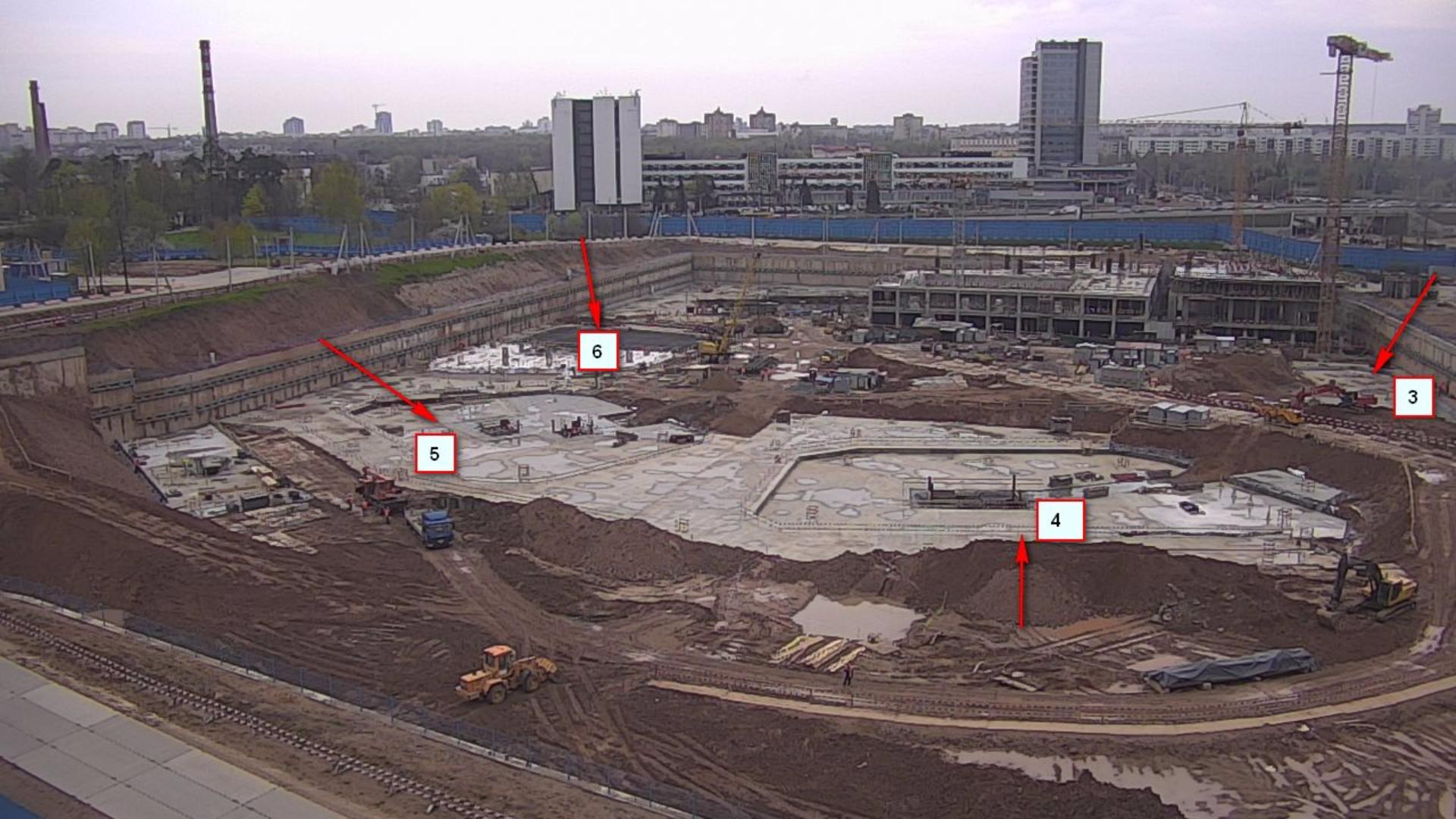

Устройство фундаментных плит Административных зданий № 3, 4, 5, 6.
3 Мая 2016
Основной период строительства

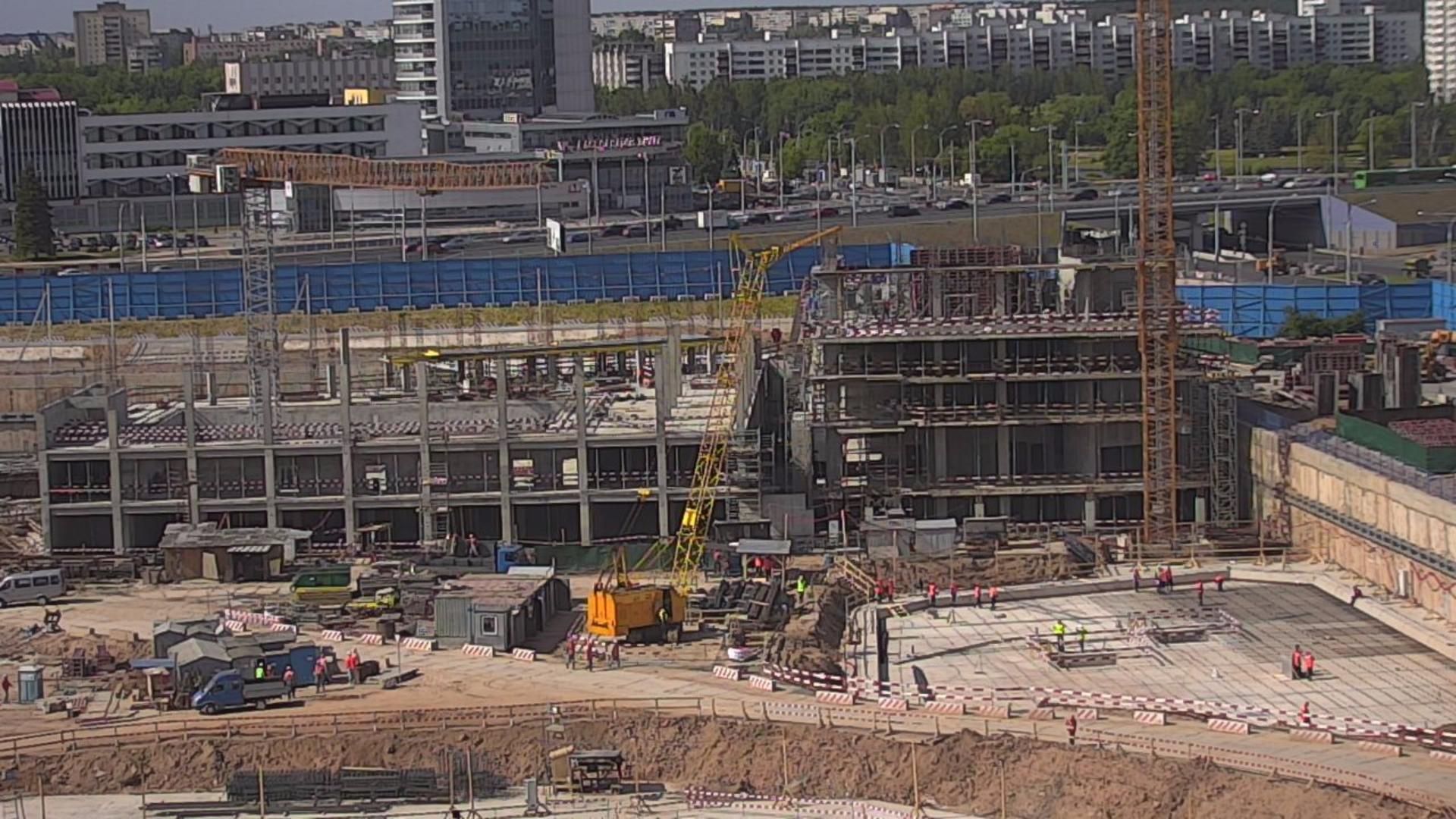

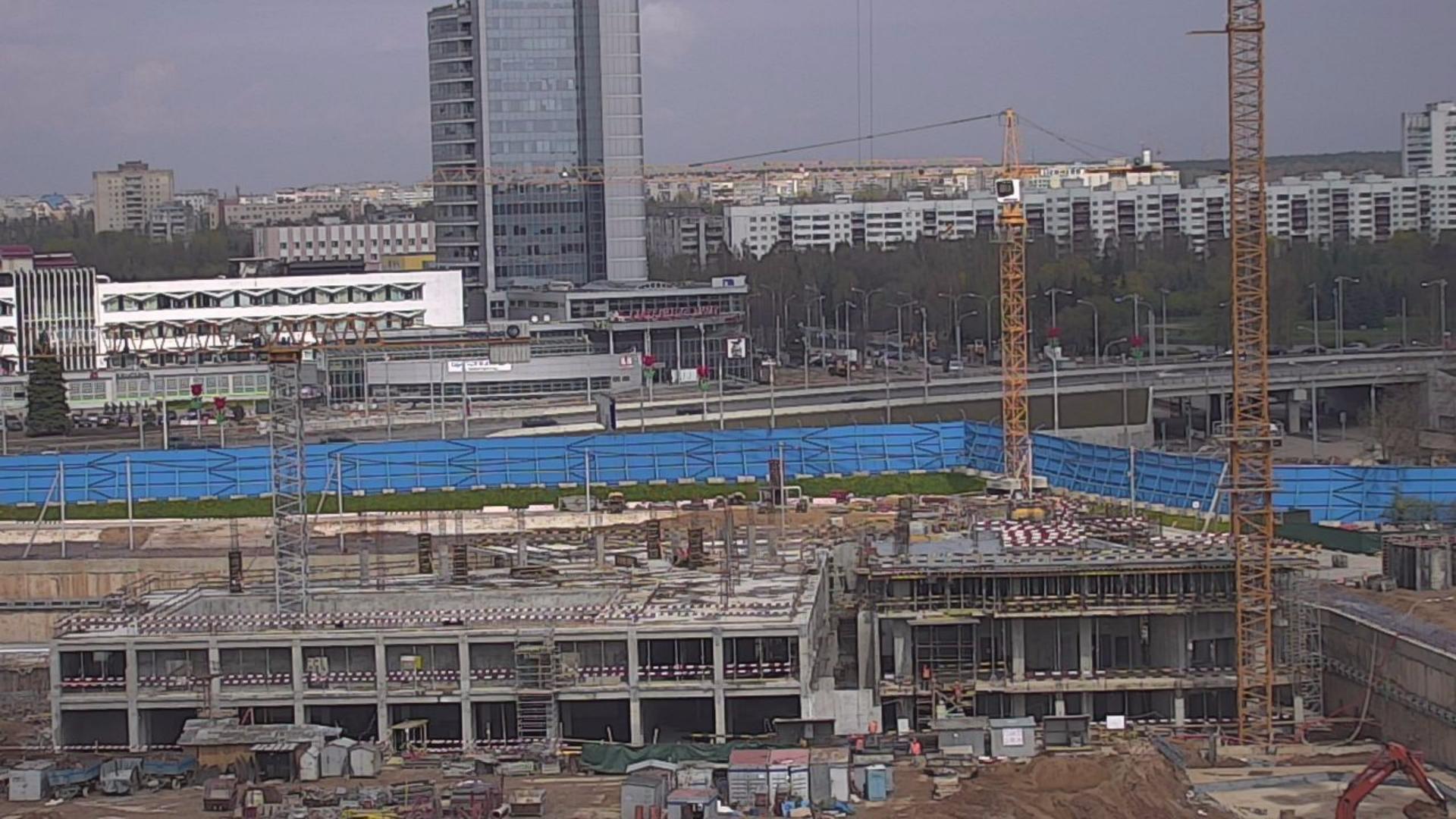

Строительство надземной части гостиницы с конгресс-центром.
-
19 Мая 2016
Основной период строительства
Бетонирование конструкций 1-го и 2-го этажей гостиницы с конгресс-центром.
-
20 Мая 2016
Основной период строительства
Завершено устройство подготовки под фундаментную плиту административных зданий № 4, 5.
-
24 Мая 2016
Основной период строительства
Забетонирована фундаментная плита административно-бытового корпуса Энергоцентра.
-
10 Июня 2016
Основной период строительства
Возведение железобетонных конструкций гостиницы (3ий надземный этаж).
-
13 Июня 2016
Основной период строительства
Армирование фундаментных плит Административных зданий 3, 4, 5.
-
15 Июля 2016
Основной период строительства
Возведение монолитных конструкций подземной части административно-бытового корпуса Энергоцентра.
-
18 Июля 2016
Основной период строительства
Возведение монолитных конструкций подземной части административных зданий № 3, 4, 5, 6.
18 Июля 2016
Основной период строительства
Возводятся монолитные конструкции 4-го надземного этажа гостиничного комплекса.
-
4 Августа 2016
Основной период строительства
Выполняются монолитные работы на 5 надземном этаже здания гостиницы (1), выполняются монолитные работы на первом надземном этаже здания конгресс-центра (2).
-
5 Августа 2016

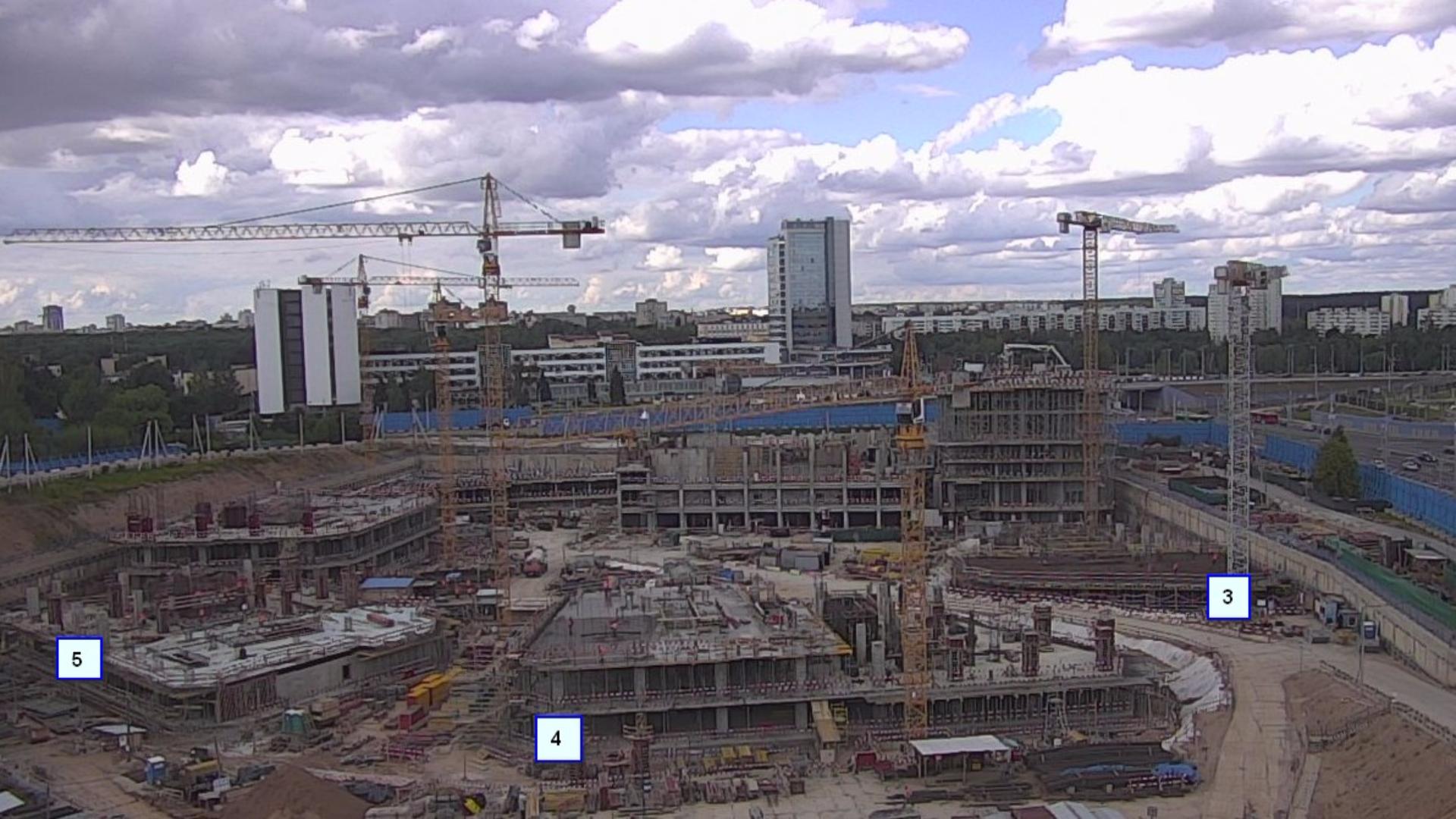

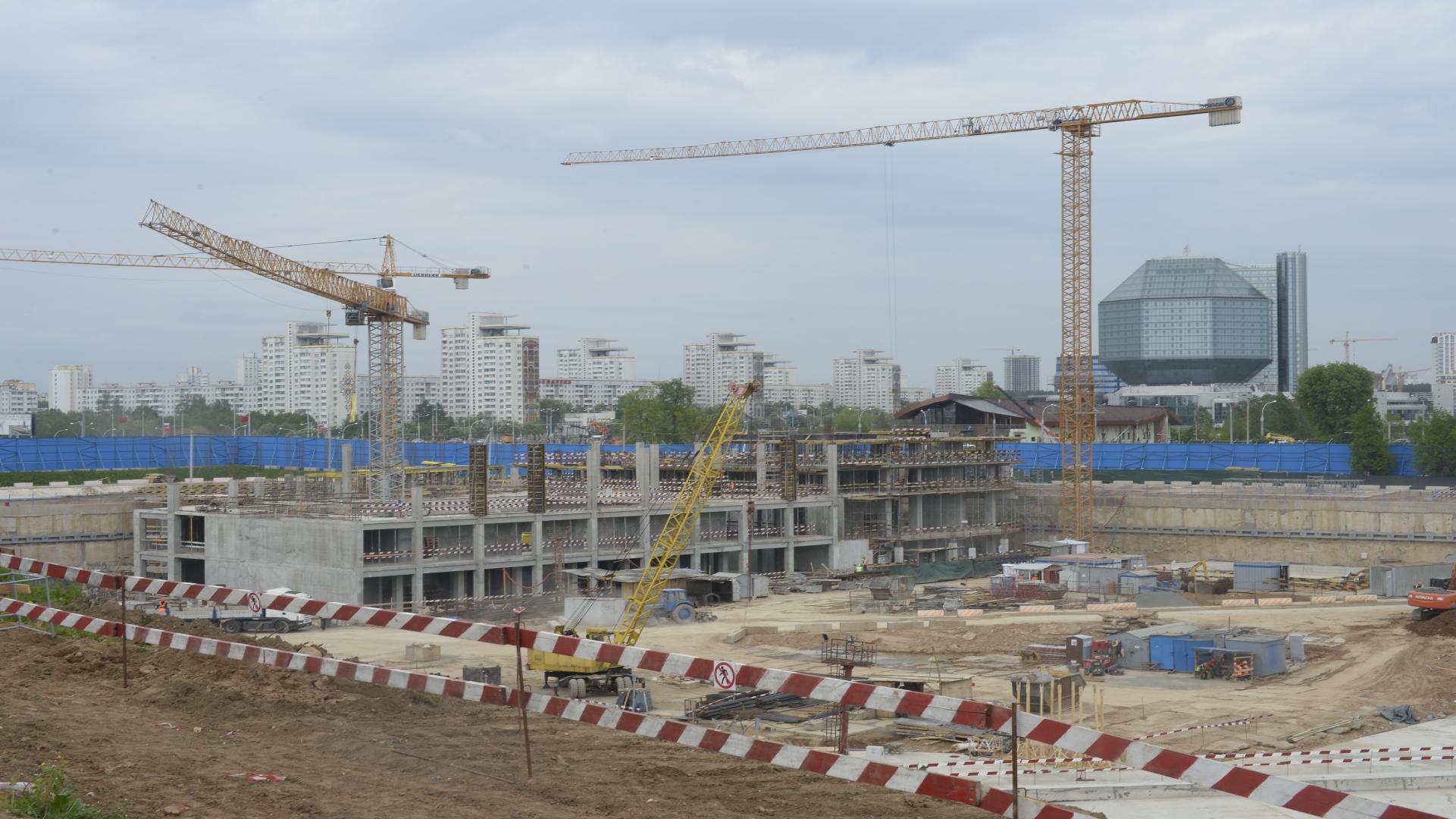

Основной период строительства

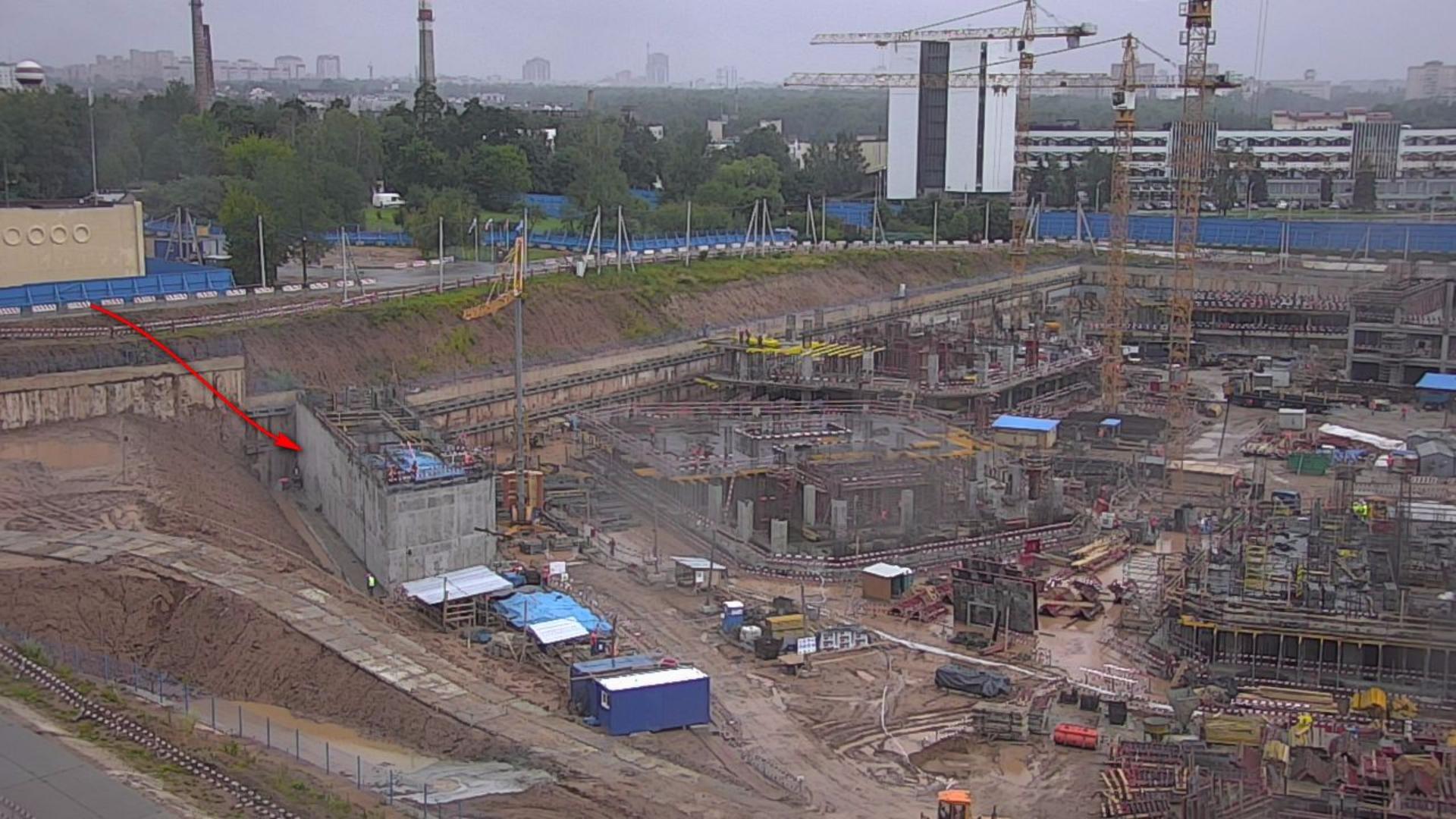

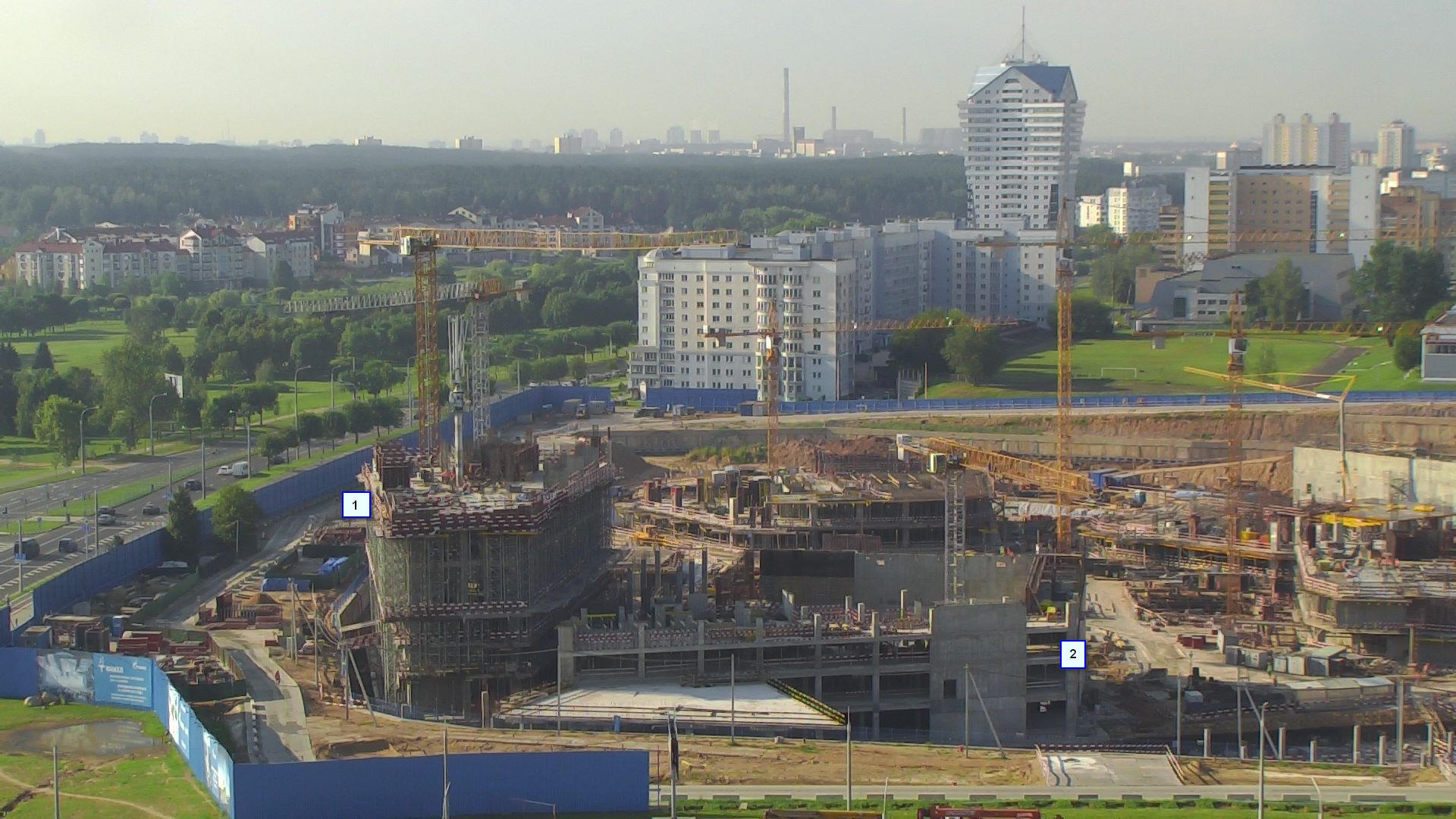

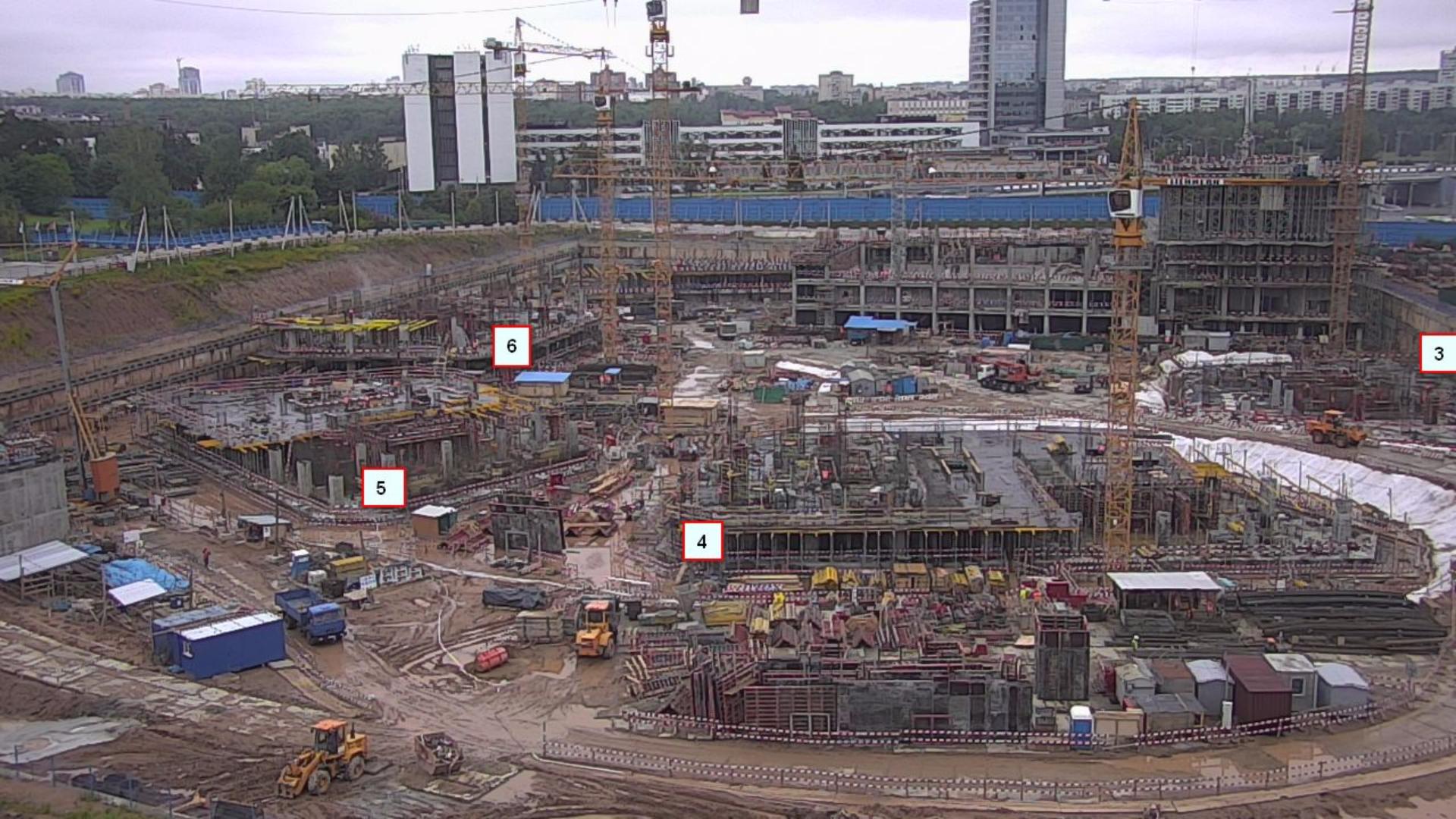

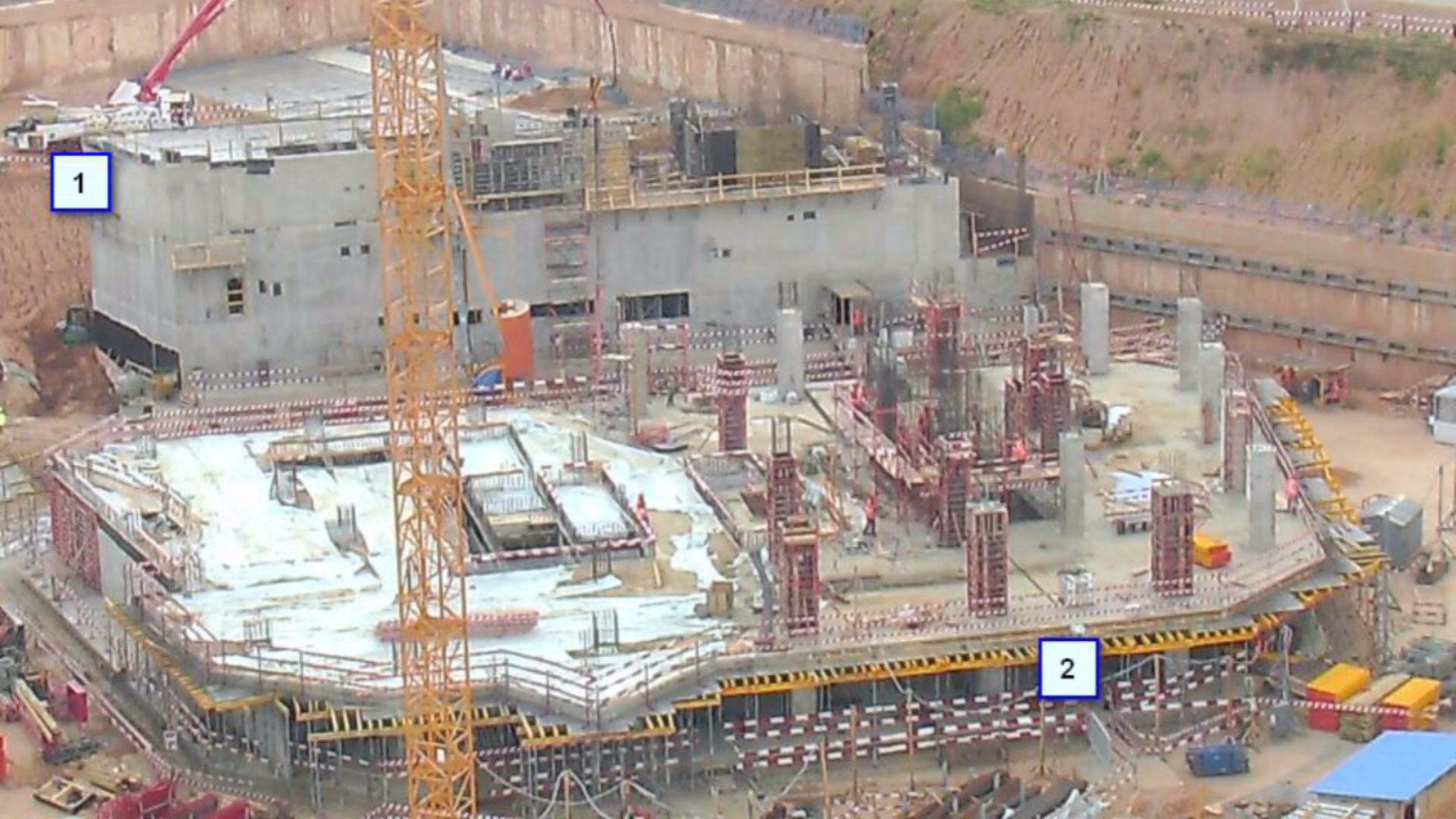

Выполняются монолитные конструкции подземной части офисного здания № 5 (см.рис.2), выполняются монолитные конструкции первого надземного этажа административно-бытового корпуса Энергоцентра и устройство подготовки под фундаментную плиту в нем же (см.рис.1)
5 Августа 2016
Основной период строительства
Завершено устройство монолитных конструкций подземной части офисного здания № 6.
5 Августа 2016
Основной период строительства
Выполняются монолитные работы по устройству плиты перекрытия подземного этажа офисных зданий № №3,4 (рис.3, 4), выполняются монолитные конструкции подземной части офисного здания № 5 (рис.5).
